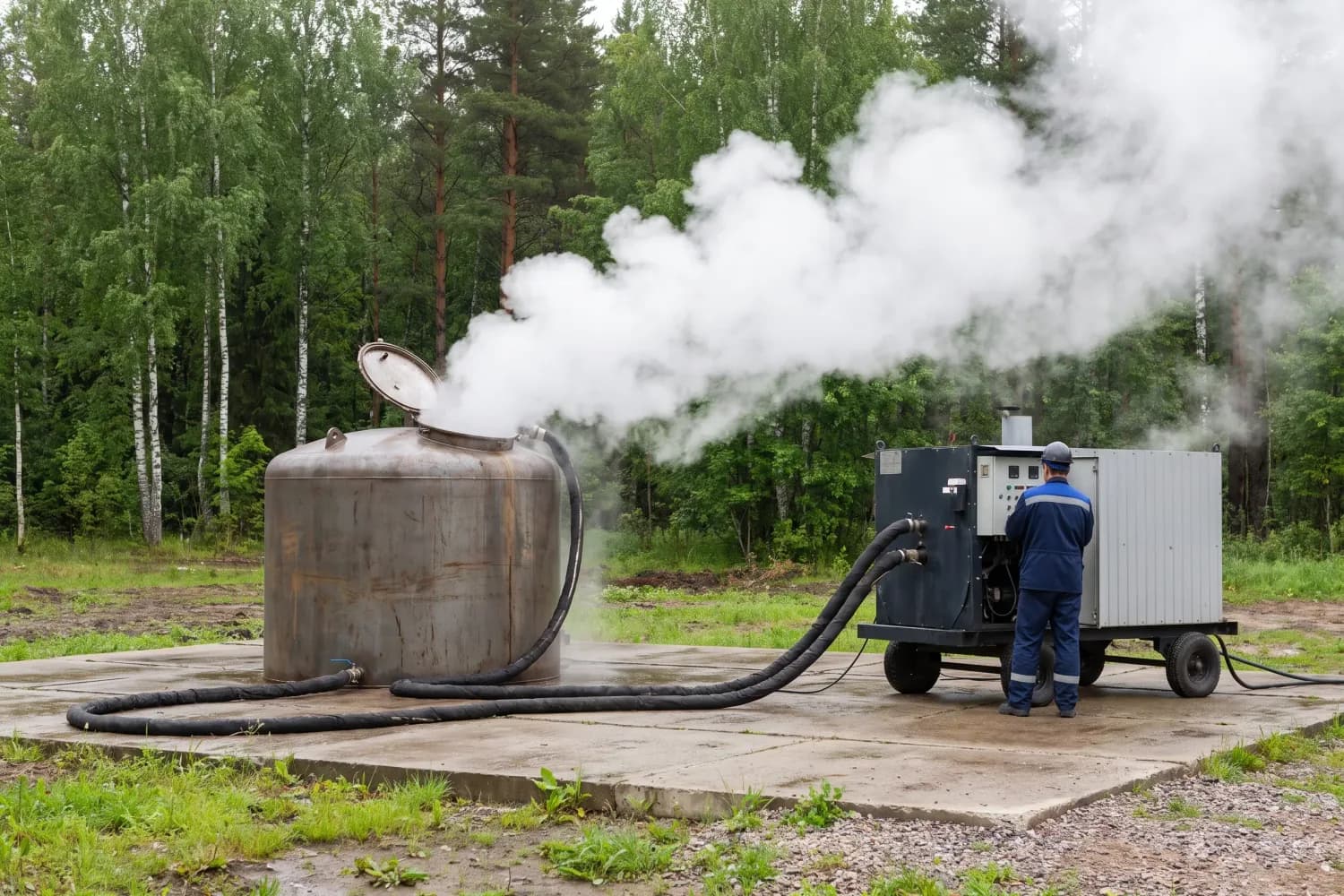

Когда пропарка применима
Применимость этапа задаёт состояние стенок и днища. Нагретая плёнка теряет вязкость и стекает вниз с конденсатом. Лёгкие фракции переходят в паровую фазу и уходят через открытые люки. Парафин, ржавчина и механические примеси так не снимаются: их берёт уже удаление отложений.
Есть и обратный случай: осадок лежит толстым слоем, и пар до нижних слоёв не доходит. Тогда пропарку ставят после механического удаления основной массы.
Условие подтверждают документами по самой ёмкости: записью о хранившемся продукте и актом последней зачистки. К ним добавляют результат осмотра через световой люк, если ёмкость уже вскрывали. Когда записи о продукте нет, резервуар готовят по худшему из возможных остатков.
Что должно быть сделано до подачи пара
Пар подают в ёмкость, из которой уже выбрали подвижный остаток. Насос берёт продукт, пока тот течёт, и на этом его работа кончается. Резервуар к этому моменту отключён от трубопроводов, на фланцах стоят заглушки. Схему заглушек записывают: иначе продукт придёт по линии, о которой забыли.
Пар вытесняет из объёма паровоздушную смесь и уносит её наружу. Ёмкость всё это время держат сообщённой с атмосферой. Закрытый корпус при остывании пара получает разрежение, и стенку затягивает внутрь.
Порядок ведения газоопасных работ задают федеральные нормы и правила, утверждённые приказом Ростехнадзора № 528. Внутрь резервуара бригада заходит по наряду-допуску, и подготовительные меры перечисляют в нём до начала. Среду меряют ещё до первой подачи пара. Исходное значение нужно дальше: по нему видно, куда сдвинулась концентрация.
К подаче пара переходят, когда вход в этап закрыт записями. Откачку остатка фиксируют актом, установку заглушек — схемой, исходную концентрацию — протоколом замера. У каждой записи есть исполнитель и время: по ним потом восстанавливают ход работ.
Что должно быть решено до утверждения режима
Режим — это набор решений о подаче пара, и к утверждению этапа они должны быть приняты все. Критерий готовности один: утверждённые на резервуар технологическая карта или план производства работ. Решения меняют и по ходу работ, когда конденсат несёт продукт дольше расчётного. Изменение вносят в ту же карту и утверждают тем же порядком.
Правила газоопасных работ закрывают другую половину: допуск, состав бригады, наблюдение и контроль среды по ходу работ. Их источник — тот же приказ Ростехнадзора № 528.
Величины назначает эксплуатирующая организация. Исходные данные у неё: продукт, объём ёмкости, толщина отложений, состояние корпуса. Типового режима под все резервуары нет, поэтому подрядчик работает по утверждённому на объекте.
Продолжительность подачи в режим тоже входит, но часами она не задаётся. Пропарка идёт, пока конденсат несёт продукт. Часы в плане работ остаются ориентиром для смены и для расхода пара.
До утверждения карты должны быть решены:
- Точки ввода пара: световой люк, нижние патрубки, переносные штуцеры
- Расход пара и давление в подводящей линии под объём ёмкости и толщину остатка
- Заземление рукавов и штуцеров, по которым идёт пар со статическим зарядом
- Отвод конденсата наружу, чтобы снятая грязь не ходила по кругу
- Точки отбора: проба конденсата на выходе и уровни замера среды в ёмкости
Чем подтверждают, что пропарка отработала
Признак окончания — состояние выходящего конденсата, а не отработанное время. Пока в конденсате идёт продукт, подача продолжается. Пробу с выхода смотрят на плёнку, цвет и запах.
Дальше берутся за среду в самой ёмкости. Пробы отбирают с уровней, и нижний весит больше прочих: пары нефтепродуктов тяжелее воздуха и держатся у днища. Показания сравнивают с тем, что сняли до подачи пара. Разница и говорит, работала ли пропарка.
Остаётся осмотр. Через верхний люк смотрят стенки и днище: где-то плёнка сходит целиком, где-то остаётся плотный слой.
Условие закрывают три записи: проба конденсата с выхода, протокол замера среды с указанием уровней отбора и результат осмотра. Рядом с ними ставят отметку об отводе конденсата и о снятии подачи пара.
Вскрытие люка-лаза и то, что за ним
Нижний люк-лаз открывают после того, как корпус остынет. Горячая стенка и горячий остаток продолжают испарять, и замер на остывшей ёмкости честнее. Порядок вскрытия стоит в наряде-допуске наравне с остальными шагами.
Подтверждает переход протокол замера с временем отбора проб: по нему видно, что среду мерили на остывшей ёмкости. За вскрытием идёт то, ради чего грели: промывка и удаление донных отложений. Внутрь спускаются по наряду-допуску, и режим работ внутри считают отдельно. Замер среды на этом не кончается.
Источники
- РД 153-39ТН-012-96 «Инструкция по пожаровзрывобезопасной технологии очистки нефтяных резервуаров» — 1996; ведомственный документ АК «Транснефть», не НПА — текущий официальный статус не подтверждён. Первоисточника в открытом доступе нет: ни Росстандарт, ни docs.cntd.ru документа не отдают, ссылка ведёт на частную библиотеку нормативов (текст открыт и сверен 07.09.2026)
- Приказ Ростехнадзора от 15.12.2020 № 528 «Об утверждении федеральных норм и правил в области промышленной безопасности „Правила безопасного ведения газоопасных, огневых и ремонтных работ“» — срок действия продлён приказом Ростехнадзора № 62 от 03.03.2026 до 01.09.2032
